お客様
行政書士
結論から申し上げます。特小自火報は、受信機や中継器を設けず、無線式・電池式の感知器だけで構成する場合など、消防設備士の資格がなくても設置できることがあります。ただし、その物件で特小自火報を使えるか、どの構成と位置にするか、設置後にどの手続が必要かは、それぞれ別に確認する事項です。
そのため、自分で設置する場合も、消防署への事前相談、図面と機器仕様の確認、通信と連動の確認、設置後の届出などを、一つの工程としてまとめて進めます。取り付けが終わった時点を完了とみなすと、開業直前に手続の不足が判明することがあります。
最初に、特小自火報を採用できる物件か、自分で設置できる構成かを分けて確認してください。その後、配置図、機器仕様、作動・連動試験、届出・検査確認までを順番に進めます。取り付けだけで終えないことが、開業直前の手戻りを防ぐポイントです。
この記事では、購入前の確認から設置後の書類保管までを実務の順に解説します。通常型の自動火災報知設備の工事手順は対象外であり、個別の適用可否や必要書類は所轄消防署への確認が前提です。
そもそも自分の物件でどの種類の火災報知器が対象になるのか、まだ切り分けができていない方は、先にこちらをご確認ください。
自分で設置できるのは一定の設備構成に限られる

「特小自火報だから資格は不要」と一般化はできません。判断が分かれるのは、設備の構成です。
資格がなくても設置できる構成
消防庁の民泊における消防用設備の設置についてでは、小規模な施設で一定の特小自火報を自ら設置する場合の考え方が示されています。ここで想定されているのは、冒頭で述べた構成、つまり配線工事を伴わず、機器の取り付けと連動の設定だけで完結する方式です。この範囲に収まる場合は、消防設備士の資格がなくても設置できる場合があります。
一方で、中継器を用いる構成や、配線工事を伴う構成では、資格者へ依頼する境界が生じます。同じ「特小自火報」という名称でも、構成が変われば扱いが変わるとお考えください。
「特小を使えるか」と「自分で設置できるか」を分ける
ここで分けて考えたいのが、次の二点です。
| 確認事項 | 内容 |
|---|---|
| 特小自火報を使えるか | 建物の用途、規模、構造などから、その物件で採用できる設備区分か |
| 自分で設置できる構成か | 受信機・中継器・配線の有無など、資格が要らない構成に当たるか |
特小自火報を使える物件であっても、選んだ機器の構成によっては資格者の工事が必要になります。面積が一定未満であれば必ず特小自火報を使える、といった読み替えもできません。
技術上の基準は、消防庁の告示で定められています。基準の解釈と、実際の物件への当てはめは、所轄消防署への確認を前提としてください。
最初に営業制度と建物全体の条件を整理する
機器を調べる前に、事業者側で決めておく事項があります。ここが定まっていないと、消防署の回答も一般論にとどまります。
営業制度と運営方法を決める
- 検討している営業の種類(住宅宿泊事業の届出、旅館業の許可、特区民泊の認定のいずれか。旅館業であれば、旅館・ホテル営業か簡易宿所営業かまで)
- 家主が居住するか、宿泊者の滞在中に不在となるか
- 宿泊室の数と床面積の合計、想定する定員
- 建物のうち、宿泊に使う範囲と使わない範囲
- 建物全体の用途(住宅のみか、店舗や事務所が混在するか)
- 戸建てか共同住宅か、共同住宅であれば建物全体の状況
制度名だけで消防法令上の扱いが決まるわけではありません。住宅宿泊事業でも、家主の在不在や宿泊室の床面積の合計などにより扱いが変わります。判断の枠組みは、総務省消防庁の民泊における消防法令上の取り扱い等で確認できます。
建物全体と既存設備を確認する
共同住宅の住戸で検討している場合は、住戸内だけで完結しない可能性があります。建物全体の用途判定によって、検討する設備の範囲が広がることがあるためです。管理規約や所有者の工事承諾が必要になる場合もあります。
既存の機器が天井に付いている場合は、それが住宅用火災警報器なのか、特小自火報なのか、通常型の自動火災報知設備なのかを先に特定します。見た目では判別できないため、型式や設備図、点検報告をあわせて確認してください。
既存の機器をそのまま使えるか、追加や取り替えが必要になるかの考え方は、次の記事で整理しています。なお、どの設備が対象になるかという切り分け自体は、火災報知器の種類と自己設置の可否を整理した記事をご確認ください。
消防署への事前相談に持参する資料
自分で設置する場合でも、消防署への事前相談は機器の購入前に行います。資料、質問事項、回答記録の三つを準備します。
物件と機器の資料をそろえる
相談の精度は持参資料で大きく変わるため、次の資料を用意してください。
| 資料 | 何を伝えるためのものか |
|---|---|
| 物件の住所・付近見取図 | 所轄の確認、周辺との位置関係 |
| 各階平面図 | 部屋の用途、階段・廊下、宿泊に使う範囲 |
| 配置図・建物概要 | 敷地内の配置、構造、階数、面積 |
| 現況写真 | 既存設備、天井、廊下、階段 |
| 既存設備の資料 | 種類、型式、設備図、点検報告、届出履歴 |
| 運営計画のメモ | 制度、使用範囲、定員、家主の在不在 |
| 検討中の機器資料 | 仕様書、型番、想定台数、構成が分かる資料 |
相談時の質問を整理する
相談時に確認する内容は、次の軸で整理しておくと漏れが出にくくなります。優先して確かめたいのは、設備区分と構成の二点です。この二点が定まらないうちは、書類や検査についての回答も仮のものにとどまります。
| 確認する軸 | 質問の例 |
|---|---|
| 設備区分 | この運営計画で、特小自火報を採用できるか |
| 構成 | 検討している構成は、自ら設置できる範囲に当たるか |
| 設置範囲 | 感知器を設ける部屋と場所の考え方 |
| 図面 | どの図面を、どの程度の内容で用意するか |
| 書類 | どの書類を、いつ、誰が提出するか |
| 検査・確認 | 検査や現地確認があるか、どの時点か |
| 他手続との順序 | 保健所での許可・届出手続との前後関係 |
回答と前提条件を記録する
相談の内容は記録に残してください。説明した前提、示した資料、得られた回答、確定か持ち帰りかの区別を書き留めておくと、後で条件が変わったときに再協議の出発点になります。相談の終わり際には、次に何を用意すれば判断が進むのかもあわせて確かめておきます。
消防署への相談全般の進め方は、次の記事で詳しく整理しています。
消防署と確認した図面に沿って機器を選ぶ
順番は、図面が先、購入が後です。先に機器を買ってしまうと、構成や台数が合わなかった場合に、その支出がそのまま損失になります。
先に買うと機器代と開業日程を失うことがある
当事務所が関わった案件では、事業者がインターネットで特小自火報を購入し、動画や解説記事を参考に自ら設置しました。しかし、設置前に所轄消防署へ確認しておらず、設置後に必要となる手続も行われていませんでした。この状態が旅館業手続の終盤で判明し、開業が遅れました。
このとき問題になったのは、取り付けの巧拙ではありません。機器を取り付けることと、消防に関する手続を完了することが別だという点が抜けていたことです。回避策は、購入前に所轄消防署へ相談し、設置後の手続まで含めた工程を先に確認しておくことに尽きます。
消防署の回答と製品仕様を照合する
機器を選ぶときに確認する事項は次のとおりです。
- 消防署と確認した設備区分に適合する製品か
- 受信機や中継器を含まない構成のままか
- 感知器の種別(煙式・熱式など)と、設ける場所の考え方
- 連動の方式と、必要な台数・配置
- 設置と試験の方法が、メーカーの説明書でどう定められているか
- 保証や交換に関する条件
構成を途中で変更する場合は、注意が必要です。中継器を追加する、配線を伴う方式へ変えるといった変更があると、資格の要否や必要な届出の扱いが変わる可能性があります。変更を検討した時点で、所轄消防署へ改めて確認してください。
設置前に電波と建物条件を確認する
無線式の機器では、建物の条件によって通信が成立しないことがあります。面積や用途だけで判断せず、現地の条件を確認してください。確認は二段階になります。物件を検討する段階で建物の構造から概略をつかみ、機器の構成が固まった段階で改めて確かめます。
契約後に無線通信が成立しないと分かった事例
別の案件では、特小自火報を使える見込みで物件を契約した後、壁や床などの条件で無線通信が成立せず、建物全体の有線の自動火災報知設備工事へ変更しています。契約後に判明したため、当初の想定と大きく異なる費用と工期が生じました。契約前に現地の条件を確かめていれば、費用を見直す、物件を見送るという選択肢が残っていた事例です。
これは、その案件で検討していた製品の構成と、その建物の条件による結果です。同じような建物で常に同じ判断になるわけではなく、逆に条件が整えば無線式のまま進められる場合もあります。ご自身の物件では、検討中の製品と現地の条件にあわせて確かめてください。
購入前に通信条件を確認する
確認しておきたいのは、次のような点です。
- 壁や床の材質、構造(鉄筋コンクリート造か木造かなど)
- 感知器を設ける部屋が複数階にまたがるか
- 機器同士の位置関係と、間にある壁・扉・設備
- 金属製の下地、扉、設備機器の有無
- 電波を発する他の機器の設置状況
通信が届かない場合の対応方法は、製品や構成によって異なります。中継器を追加すれば必ず解決するとは限らず、方式そのものの見直しが必要になることもあります。到達距離や接続できる台数といった数値は製品ごとに定められているため、メーカーの説明書で確認してください。
機器の構成が固まった段階では、購入前に試験用の機器で通信を確認できるか、販売店やメーカーへ問い合わせておくのも一つの方法です。
設置・作動確認を合意した配置どおりに行う
配置どおりに取り付ける
設置は、消防署と確認した図面のとおりに行います。現地で位置を変えたくなった場合は、変更してよいかを確認してから進めてください。
作業の流れは次のとおりです。
作動・連動・音を確認する
音が鳴ったことを確かめただけでは、試験を終えたことになりません。作動、連動、音響の各確認を、メーカーの説明書で定められた方法と、後述する消防庁の試験結果報告書の記載事項に沿って行い、結果を書面として残します。求められる記録の内容は所轄消防署の運用によって異なるため、事前相談で確かめた形式にあわせてください。
記録は、後の手続で必要になることがあります。機器ごとに設定した番号は、図面と現物を照合するときの手がかりになり、写真は、天井裏や取り付け直後の状態など、後から見直せない部分を示す資料になります。次の項目を残しておくと、書類の作成が進めやすくなります。
| 記録する項目 | 内容 |
|---|---|
| 設置日 | 作業を行った日付 |
| 機器情報 | 製品名、型番、製造番号、台数 |
| 配置 | 各機器の設置場所と、図面上の番号 |
| 試験結果 | 作動確認、連動確認、音の到達確認の結果 |
| 写真 | 設置状況、機器の銘板、試験の様子 |
| 使用資料 | メーカーの説明書、仕様書 |
試験記録と写真を残す
試験結果の記録方法については、消防庁の特定小規模施設用自動火災報知設備試験結果報告書 記載例が参考になります。ただし、求められる様式や記載内容は所轄消防署の運用によって異なるため、事前相談の段階で確かめておく事項です。
この記事に沿って配置したことをもって、検査や確認に通ることを保証するものではありません。機器ごとの設置方法はメーカーの説明書に従い、配置と範囲は所轄消防署の確認を優先してください。
設置後の届出・検査確認まで終えて工程完了
提出書類をそろえる
取り付けが終わっても、工程は完了していません。設置後に必要となる手続を終えて、はじめて次の段階へ進めます。
自ら設置できる構成であっても、設置後には、消防用設備等設置届出書と試験結果報告書を準備する工程が残ります。提出期限、届出者、検査や現地確認の有無、火災予防条例に基づく追加書類は所轄によって異なるため、事前相談で確認してください。受信機・中継器・配線を用いる場合は、工事前の届出と消防設備士資格の境界も変わり得ます。
検査・現地確認まで終える
なお、消防に関する書類は一つではありません。名称が似ているため、次のように整理して考えます。
| 書類 | 主な位置づけ |
|---|---|
| 事前相談の記録 | 相談時の前提と回答を残すもの |
| 防火対象物使用開始届 | 建物や部分の使用を始めることの届出 |
| 消防用設備等の設置届 | 設置した設備についての届出 |
| 試験結果の報告書 | 作動、連動、音響などの試験結果をまとめた書類 |
| 検査結果の通知書 | 検査を受けた結果を示す書類 |
| 消防法令適合通知書 | 旅館業許可の手続などで用いられる書類 |
これらのうち、どれが必要になるかは、選ぶ制度と建物の条件によって変わります。旅館業許可における消防法令への適合確認の考え方は、厚生労働省の構造設備及び消防法令への適合確認で示されています。住宅宿泊事業の届出で必要となる添付書類は、観光庁の届出の際の添付書類で確認できます。
提出した書類は、控えを保管してください。開業後の点検や報告、将来の事業譲渡の場面で、設備の内容と手続の履歴を示す資料になります。保管しておく資料は次のとおりです。
- 提出した届出書類の控え(受付印のあるもの)
- 検査や現地確認を受けた場合の結果書類
- 設置した機器の仕様書、説明書、保証書
- 配置図と、機器の番号が分かる資料
- 設置時の試験記録と写真
- 消防署とのやり取りの記録
ここまでの工程全体の並びと、段階ごとの確認事項は、次の節でまとめて示します。
自己設置チェックリスト
購入前から設置後までの全体像と、各段階の確認事項を分けて見ていきます。
購入前から設置後までの全体の流れ

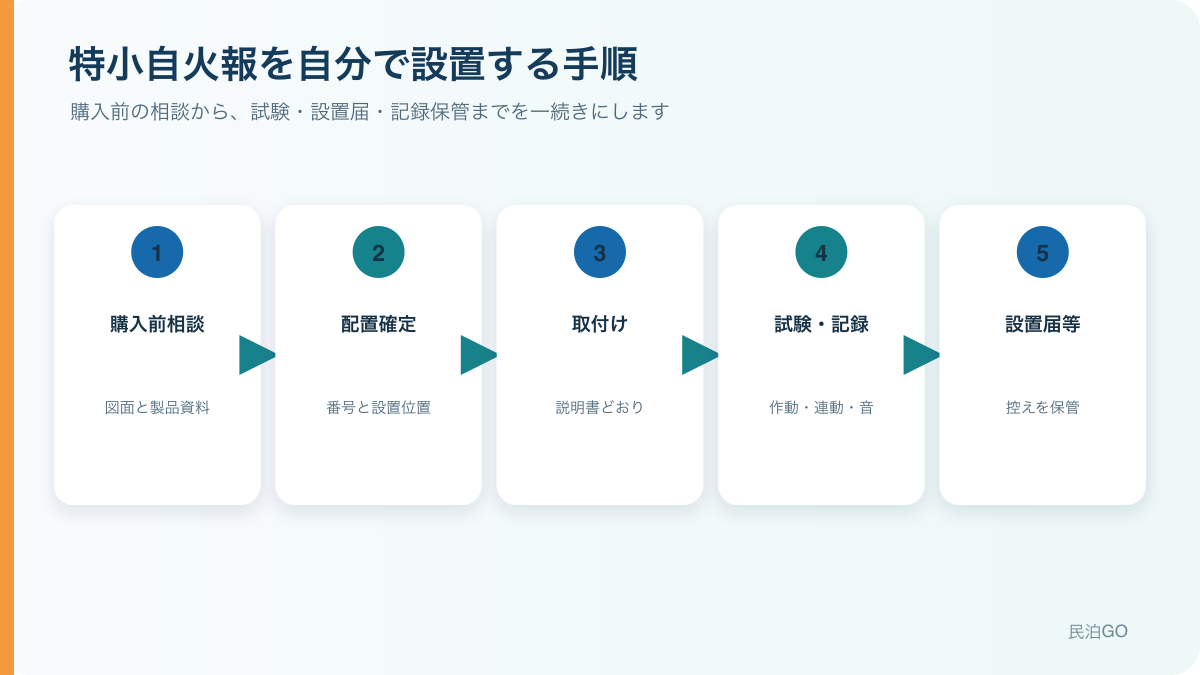

実際の作業の順に並べると、次のようになります。
保健所での許可や届出の手続は、この並びの最後に置くとは限りません。消防の工程と並行して準備を進める部分があるため、前後関係は事前相談の段階で確かめてください。
段階別に確認するチェック項目
工程ごとの確認事項をまとめます。すべてが埋まる前に機器を購入しないことをおすすめします。
| 段階 | 確認すること |
|---|---|
| 購入前 | 制度と運営方法を決めたか |
| 購入前 | 建物全体の用途と検討範囲を確認したか |
| 購入前 | 既存設備の種類を特定したか |
| 相談時 | 特小自火報を採用できるか確認したか |
| 相談時 | 自ら設置できる構成か確認したか |
| 相談時 | 必要な書類と提出時期を確認したか |
| 相談時 | 前提と回答を記録したか |
| 機器選定 | 消防署と確認した構成のままか |
| 機器選定 | 説明書で設置方法と試験方法を確認したか |
| 設置前 | 壁・床・階などの電波条件を確認したか |
| 設置時 | 図面どおりの位置に設置したか |
| 設置時 | 連動と音の到達を確認したか |
| 設置後 | 試験記録と写真を残したか |
| 設置後 | 必要な届出を提出したか |
| 設置後 | 控えと記録を保管したか |
自分で設置せず依頼へ切り替える境界
自己設置にこだわらないほうがよい場面があります。次のいずれかに当てはまる場合は、早い段階で専門家へ相談してください。
- 受信機や中継器を用いる構成になった場合
- 配線工事が必要になった場合
- 建物全体が検討対象となり、住戸内で完結しない場合
- 無線通信が成立せず、方式の変更が必要になった場合
- 共同住宅で、管理組合や所有者の承諾が必要な場合
- 消防署から、構成や配置について追加の検討を求められた場合
- 開業希望日までの期間に余裕がない場合
変更が生じた時点で、所轄消防署へ構成と手続の扱いを確認し直し、必要であれば依頼先の検討を並行して進めます。作業が途中まで進んでいても、その時点で確認したほうが、結果として手戻りは小さくなります。
工事を依頼する場合の依頼先の選び方と、依頼範囲の決め方は、次の記事で整理しています。
設置作業を自分で行っても、消防手続まで自動的に終わるわけではありません
自分で機器を取り付けること自体は、選択肢として成り立ちます。一方で、適用の可否の確認、図面の作成、書類の提出は、取り付け作業とは別の工程です。
相談で整理できること
ご相談では、候補物件の資料をもとに、次の点を整理してお伝えします。
- 特小自火報を採用できるか、どの構成なら自ら設置できるかの整理
- 消防署へ示す図面と、機器の仕様に関する資料の準備
- 設置時に残しておく配置、機器番号、試験記録の整理
- 使用開始届や設備の設置届など、想定される書類と提出の順序
- ご自身で対応できる範囲と、専門家へ依頼する業務の切り分け
お手元にあると確認がスムーズになる資料
ご相談の時期は、機器を購入する前が適しています。次の資料がお手元にあると整理の精度が上がりますが、資料がそろっていなくても、所在地や現在分かる状況だけでご相談いただけます。
- 物件の住所
- 各階平面図
- 建物概要が分かる資料(構造、階数、面積、用途)
- 検討中の機器の仕様書、型番、想定台数
- 感知器の配置案(手書きでも構いません)
- 機器の購入状況(購入前か、購入済みか)
- 所轄消防署から得ている回答があれば、その内容
- 開業希望日
なお、特小自火報を採用できるか、自ら設置できる構成に当たるか、どの書類が必要かは、建物の条件、運営方法、自治体や消防本部の運用によって結論が変わります。ご相談は、確認すべき点と進め方を整理するものであり、検査の結果や許可の取得を保証するものではありません。最終的な判断は、メーカーの説明書と所轄消防署への確認を経て行ってください。
