トレーラーハウスを使った宿泊事業では、「建築物に該当しない形なら土地の制約も少ないのではないか」と考えられがちです。しかし、車両としての性質が保たれる場合でも、その土地に対する規制がなくなるわけではありません。土地には、建築物があるかどうかとは別の枠組みで、利用目的や造成、排水、災害に関するルールが重ねてかかっています。

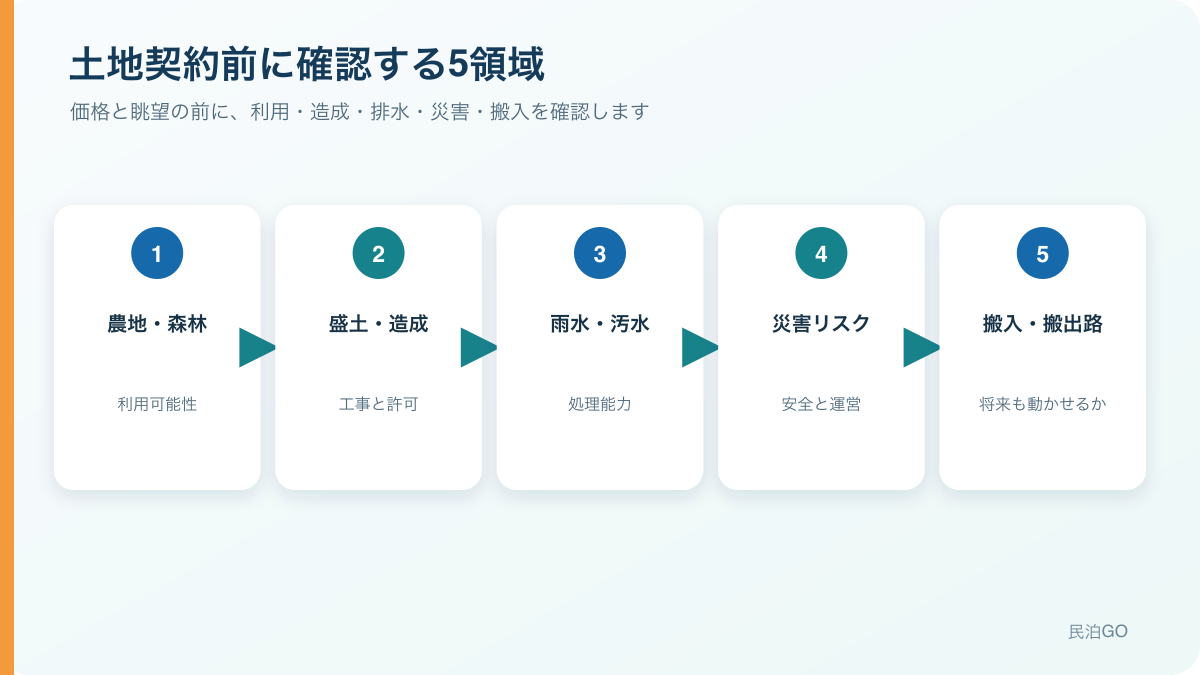

そのため候補地を選ぶときは、価格や眺望より先に土地側の条件を確かめます。見るのは、農地や森林にあたるかという利用可能性、造成や盛土の有無、雨水と汚水と飲用水の扱いです。さらに、災害の想定、車両を搬入し将来搬出できる経路、電気や通信を含むインフラの引き込み条件が続きます。以降の章もこの順序で説明します。
これらは土地の値段に表れにくい一方で、事業費と開業時期を大きく左右します。この記事では、契約前に確認したい土地・造成・インフラ・運営条件を順に整理します。なお、トレーラーハウスが建築基準法上の建築物に当たるかどうか、旅館業や消防とどう協議するかは、この記事では扱いません。土地側の確認に絞って説明しますが、いずれも土地条件と並行して検討する論点です。
車両を発注する前に、土地の利用可能性、造成費、インフラ、搬入・搬出経路を確認してください。
安い土地ほど利用可能性と造成費を先に確認する

土地選びで最初に確かめるのは、「その土地を宿泊事業の敷地として使えるか」という利用可能性です。地目、都市計画上の区域区分、周辺の道路状況、上下水道や電気の引き込み状況を、公図や登記事項証明書、自治体の公開情報で確認します。
次に確かめるのが、使える状態にするまでの造成費です。傾斜地であれば切土や盛土、擁壁、排水設備が必要になり、車両を据える部分の地盤補強も検討対象になります。盛土や切土は、後の「造成・盛土・土砂規制」で扱う許可や届出の対象になる可能性があります。
安く見える土地ほど、その理由が造成費やインフラ整備費、法手続の負担として残っていることがあります。反対に、単価が高くても道路付けとインフラが整っていれば、総事業費では有利になる場合もあります。判断の基準は坪単価ではなく、宿泊事業として使える状態にするまでの総額と期間です。
見落としが起きやすいのは、土地代の安さを理由に契約を急ぎ、造成とインフラの見積りを後回しにする進め方です。契約後に造成費やインフラ引き込み費が判明すると、計画の規模を落とすか、追加資金を用意するかの選択しか残りません。候補地を数件に絞った段階で、概算でも造成とインフラの費用感を並べて比較しておくことが有効です。
農地転用、森林・自然公園・景観
登記上の地目が田・畑である土地だけでなく、現況が耕作目的に供される土地と判断される場合は、農地法上の確認が必要です。宿泊施設の敷地、駐車場、デッキ等として使用する場合、農地転用の許可または届出が必要になる可能性があります。車両を置くだけなら不要と自己判断せず、農業委員会へ計画内容を示して照会してください。
森林にあたる土地では、伐採や土地の形質変更について、林地開発に関する許可や届出が求められる場合があります。国立公園・国定公園などの区域や、自治体が定める景観に関する区域では、工作物の設置や色彩、規模について協議や届出が必要になることがあります。眺望の良い土地ほど、こうした区域に含まれている可能性があります。
これらは建築物かどうかではなく、土地の利用や形質の変更をとらえる仕組みです。したがって、トレーラーハウスが車両として扱われる計画であっても、確認を省くことはできません。区域の指定状況は、公開されている区域図で当たりをつけ、自治体の農政部局、林務部局、景観・環境部局へ照会します。
造成・盛土・土砂規制
盛土の規制は宅地だけにかかると受け取られることがありますが、対象は宅地に限られません。盛土規制法では、盛土や切土、土砂の堆積について、区域の指定に応じて許可や届出、安全基準への適合が求められます。自治体が独自に土砂の埋立て等に関する条例を設けている場合もあります。
そのため、造成計画がある土地では、規制区域に含まれるか、計画している造成の規模や方法が手続の対象になるかを、土木・建築の所管部局へ確認します。土を搬入する場合は、土砂の発生元や品質に関する書類が求められることもあります。
事業への影響として大きいのは、手続に要する期間と、安全基準を満たすための擁壁や排水施設の費用です。造成の設計が固まる前に、規制の有無だけでも早めに確認しておくと、計画変更の手戻りを抑えられます。
雨水・汚水・飲用水
水回りは、トレーラーハウスの宿泊事業で最も見落とされやすい領域です。確認するのは、雨水、汚水、飲用水の三つに分けた処理方法です。
雨水と汚水の処理
雨水は、造成によって流れ方が変わります。隣地や下流へ流出させる計画であれば、放流先の管理者との協議や、排水施設の整備が必要になる場合があります。汚水は、下水道の区域内かどうかで前提が変わり、区域外であれば浄化槽の設置と維持管理、放流先の確保が論点になります。浄化槽は設置費だけでなく、保守点検や清掃といった継続的な費用と管理者の負担も生じます。
飲用水の確保
飲用水は、上水道を引けるかどうかを引き込み距離と負担金の両面から確認します。井戸水を使う計画では、水質検査や、宿泊施設として使う場合の衛生上の取扱いについて保健所へ確認が必要です。宿泊者へ提供する水は、生活用水と同じ感覚では扱えません。
水回りの条件は、設備発注の前に決めておく項目です。トレーラーハウスの仕様を先に確定させてから排水方式が決まると、接続方法の変更や追加工事につながることがあります。
搬入路と常設の搬出経路
トレーラーハウスは、現地まで運び込めなければ計画が成立しません。確認するのは、幹線道路から敷地までの道路幅員、曲がり角の内輪差、勾配、電線や樹木の高さ、橋や私道の通行制限です。現地の見た目だけでなく、実際の車両寸法を前提に搬入業者へ経路を確認してもらうことが確実です。
同時に重要なのが、搬出経路を将来にわたって確保しておくことです。トレーラーハウスを車両として扱う計画では、随時かつ任意に移動できる状態を保っておくことが前提になります。搬入後に据え付けたデッキや外構、植栽、増設した設備が経路をふさがないよう、維持管理、行政からの移動要請、事業終了時の搬出を想定した配置にします。
なお、どこまで満たせば建築物に当たらないと扱われるかという判断そのものは、土地側の確認と並行して検討する論点です。配置や水回りの決め方が双方に影響するため、切り離して進めない方が手戻りが少なくなります。
私道を通る場合は、通行と掘削に関する承諾を書面で得ておきます。口頭の了解だけでは、所有者の代替わりや持分の移転で前提が変わることがあります。搬入時だけでなく、将来の搬出やインフラ工事まで含めた内容にしておくと、後の説明が容易になります。
ハザードと事業継続性
宿泊事業では、災害の想定が事業継続と宿泊者の安全に直結します。ハザードマップで、洪水、土砂災害、津波、高潮などの想定区域に含まれるかを確認し、区域に含まれる場合は避難の考え方まで計画へ落とし込みます。
土砂災害に関する区域や浸水想定区域では、土地の利用や施設の計画に関する制限、あるいは自治体からの指導が及ぶ場合があります。制限の有無は区域の種類によって異なるため、区域名だけで判断せず、所管部局へ具体的な計画を示して確認してください。
想定区域に含まれる土地では、保険の条件や融資の審査で追加の説明を求められることがあり、先に述べた総事業費と期間の見通しにも影響します。また、宿泊者が土地に不案内である点も踏まえ、避難経路の掲示、連絡体制、気象警報時の運営方針を、開業前に決めておく必要があります。眺望や自然環境を売りにする立地ほど、この検討が欠かせません。
清掃、駆け付け、ごみ、通信等の運営条件
土地の条件は、開業後の運営コストにも表れます。市街地から離れた立地では、清掃やリネン交換の移動時間が長くなり、委託先の確保自体が難しい場合があります。委託を検討するなら、候補地の周辺で受託できる事業者があるかを、契約前に当たっておくと計画の精度が上がります。
トラブル時や緊急時に現場へ駆け付けられる体制も、立地に左右されます。到着までの想定時間と、その間の初期対応をどうするかを整理しておきます。設備の不具合や停電、断水は、遠隔地ほど復旧に時間がかかります。
ごみの処理方法は、自治体によって扱いが異なります。事業活動に伴うごみとして処理する必要がある場合、収集の方法や委託先、保管場所の確保が論点になります。宿泊者に分別を委ねる前提だけでは運用が回らないことがあるため、回収動線まで含めて設計します。
通信環境も確認対象です。携帯電波が弱い区域では、宿泊者の連絡手段、スマートロックや遠隔管理機器の動作、決済端末の利用に影響します。固定回線を引けるか、引く場合の距離と費用がどの程度かを、事業計画へ織り込んでおきます。
契約前チェックリスト
確認は、費用がかからず結論の出やすいものから進めると効率的です。目安となる順序は次のとおりです。
よくある進め方は、価格と眺望で候補地を決め、造成やインフラ、農地転用の確認を契約後に始めるというものです。ここで見落とされやすいのが、放流先を確保できるかどうかと、転用や造成の手続に要する期間です。手続が想定より長引いたり放流先が見つからなかったりすると、計画を縮小するか土地を持て余すかの選択しか残りません。確認を契約前へ前倒しするほど、価格交渉や撤退の余地が残ります。
照会した内容は、確認日、部署名、相談した計画、回答要旨、提示資料、担当者名または受付番号を、自治体の案内や相手方の了承に沿って記録します。ただし、担当者の口頭回答を許可処分や将来の保証として扱わないようにしてください。
まとめ
トレーラーハウスホテルの土地選びでは、建築物に該当するかどうかにかかわらず、土地側の規制と条件が残ります。とくに重いのは、農地や森林、景観の区域に関する手続、造成と盛土の規制、そして雨水・汚水・飲用水の処理方法です。搬入と搬出の経路、ハザード、開業後の運営条件も含め、価格や景観より先に確かめることが、計画の実現性を守ります。
特に、水の処理方法と搬出経路の確保は、設備の発注や配置計画を固める前に決めておきたい項目です。後から変更すると、追加工事だけでなく、車両としての前提そのものに影響することがあります。あわせて、トレーラーハウスが建築物に当たるかどうかの判断や、複数台での宿泊事業モデルの組み立ては、この土地条件と並行して検討する論点になります。水回りの方式や配置計画が双方に影響するため、順番に片付けるより同時に進める方が手戻りが少なくなります。
ここで示した整理は一般的な考え方です。実際の結論は、土地の所在地、地目や区域の指定、計画している台数や設備の内容によって変わります。建築物判定と旅館業の確認も並行して進めてください。
候補地を絞り込んだ段階で、公図、登記事項証明書、現況図、配置・設備の概要を添えて無料物件チェックをご利用ください。関係する土地手続と追加確認を、申込みや契約の前に整理します。
著者


行政書士 渡邊 雄一郎
トライアド行政書士事務所代表。法科大学院修了・法務博士・行政書士。民泊専門サービス「民泊GO」を運営し、住宅宿泊事業の届出、旅館業許可、特区民泊を中心に、消防・建築・近隣対応まで含めた民泊の立ち上げ支援を行っています。


[…] → トレーラーハウスの土地選びを確認する […]
[…] ここで示したのは一般的な考え方であり、実際の結論は物件の所在地、建物の建築時期や許可履歴、計画している運営方法によって変わります。通常建物が難しい場合の別ルートはトレーラーハウスで旅館業を行う場合の確認ポイントを、農地・造成・排水はトレーラーハウスホテルの土地選びを確認してください。 […]
