お客様
行政書士
住宅宿泊事業(いわゆる民泊新法)から旅館業への切替は、届出内容の変更ではありません。同じ物件であっても、旅館業の新規の許可が必要です。確認し直す項目は、用途地域、建築、消防、施設・運営の基準から、所有者の承諾、自治体の手続にまで及びます。
上乗せ条例(自治体が住宅宿泊事業へ設ける追加ルールの通称)が厳しいという理由だけで切替を決めると、工事や次年度の予約販売が先に進んだ後で、建物条件や承諾の壁に当たることがあります。工事の発注や次年度の販売開始より前に、その物件を旅館業として使えるかを確認してください。
最初に押さえる3点は次のとおりです。
- 切替は変更届ではなく、旅館業の許可を新たに取得する手続です
- 住宅宿泊事業のために得た所有者の承諾が、そのまま旅館業の承諾になるとは限りません
- 費用と期間は全国一律の相場ではなく、建物条件、承諾交渉、工事範囲、自治体の手続で決まります
この記事では、切替を検討する時期、可否が止まりやすい物件条件、承諾と工事の順番、費用と期間を左右する要素、既存予約と廃業の扱い、切り替えられない場合の選択肢を整理します。
上の3点のうち、承諾の範囲と物件側の条件は、住所と契約書があれば相談の段階で切り分けられます。費用と期間の見通しも、この整理を経てから精度が上がります。
物件を契約する前の段階で、住宅宿泊事業、旅館業、特区民泊、賃貸併用を広く比べたい場合は、次の記事から確認してください。
住宅宿泊事業から旅館業への切替は「変更届」ではない
「制度を切り替える」という言葉から、届出の内容を書き換える手続を想像される方がいます。しかし、住宅宿泊事業と旅館業は根拠となる法律が異なり、手続もつながっていません。
同じ物件でも旅館業の新規許可として確認する
住宅宿泊事業は住宅宿泊事業法に基づく届出、旅館業は旅館業法に基づく許可です。制度の位置づけは、観光庁の住宅宿泊事業法とはおよび旅館業法について(いずれも2026年8月31日確認)で確認できます。
そのため、すでに住宅宿泊事業の届出をしている物件でも、旅館業として営業するには許可を新たに取得します。届出時に提出した図面や承諾書がそのまま使えるとは限らず、旅館業の基準に沿って作り直す資料が出てきます。
同じ建物、同じ運営者であっても、審査するのは別の制度です。「一度届出が通ったのだから旅館業も通る」という前提で工事や予約を進めないでください。
上乗せ条例が厳しくても旅館業が必ず有利とは限らない
住宅宿泊事業には、条例で区域を定めて実施期間を制限する仕組みがあります。旅館業法に基づく営業は、この住宅宿泊事業法上の区域・期間制限の対象ではありません。
ただし、これは「旅館業なら必ず通年営業できる」という意味ではありません。旅館業には、用途地域や建物用途、建築基準法や消防法令上の要件、客室や玄関帳場などの施設基準、自治体の旅館業条例といった別の要件があります。制限がなくなるのではなく、確認すべき規制の種類が入れ替わると考えるほうが実務に近い理解です。
したがって、営業日数の差だけで切替を決めることはできません。まず同じ住所で旅館業の許可を見込めるかを確かめ、そのうえで営業可能日、工事費、準備期間、運営費を並べます。
なお「上乗せ条例」は法令上の正式な用語ではありません。住所ごとに営業可能日がどう決まるかは、次の記事で扱っています。
旅館業許可は過去の180日超過をさかのぼって解消しない
すでに年間の上限を超えている、または超えそうな状態で切替を検討される方がいます。しかし、旅館業の許可を取得しても、それ以前の住宅宿泊事業としての営業が遡って適法になるわけではありません。
超過が疑われる場合は、制度の切替より先に、予約の受付を止める範囲を決め、宿泊実績の記録を照合して現状を確定させます。行政への説明と将来の事業方式の検討は、別の作業として並べてください。
すでに超過が疑われる段階の方は、切替の検討より先に、180日超過後の初動を扱う記事から読み進めてください。関連記事は、本記事の「超過対応と旅館業切替を混同しない」の章末に置いています。
旅館業への切替を検討するタイミング
切替は、需要が一時的に伸びた時点で決める話ではありません。翌年以降も同じ需要が続くか、住宅宿泊事業のままで計画が成立するかを見てから判断します。
180日又は条例後の営業可能日を毎年使い切る
最初の目安は、実際に営業できる日を毎年使い切っている状態です。ここでいう営業可能日は、法律上の年間上限そのものではなく、条例の区域・期間制限を反映した後の日数です。
単年だけ上限に達したのであれば、季節要因やイベント需要の可能性があります。複数年、または通年を通して予約が入る見込みが立っている場合に、切替が現実的な検討対象になります。
需要が継続し、住宅宿泊事業だけでは事業計画が成立しない
次に、住宅宿泊事業のままで固定費と運営費をまかなえるかを試算します。営業可能日の範囲で採算が合うのであれば、工事と許可の投資を負う必要はありません。
一方、平日を含む稼働を前提にした計画で、営業可能日が大きく足りない場合は、旅館業を比較対象に入れます。このとき、旅館業側の初期費用と、許可までの期間に発生する賃料や返済も同じ表に入れて比べてください。
需要が一時的であれば、住宅宿泊事業を続ける判断も合理的です。制度を変えること自体が目的にならないよう注意します。
次年度の予約販売・大規模工事・契約更新より前に判断する
判断の時期は、後戻りできる費用が発生する前です。具体的には、次年度の予約販売を開始する前、内装や設備の大規模工事を発注する前、賃貸借契約を更新する前が区切りになります。
これらが先に進むと、切替可否が判明した時点で、販売済み予約の調整や工事のやり直しが必要になります。逆に、契約更新の前であれば、使用目的や承諾の範囲を旅館業に合わせて交渉する余地があります。
なお、切替の検討が年をまたぐ場合、途中で制度改正の情報に触れ、判断を先送りしたくなることがあります。改正情報は、次のように分けて読むと、判断の時期を動かすべきかどうかを整理できます。
開業を早めるため、住宅宿泊事業を先行させる場合
賃貸物件の空室期間を抑えたいご依頼者が、住宅宿泊事業で先に営業し、その間に旅館業を申請する計画を選んだ例があります。これは、住宅宿泊事業なら一律に短期間で始められるという意味ではありません。住宅要件、自治体の営業制限、近隣周知、管理体制等を満たす準備は必要です。
旅館業へ切り替える見込みを先に調べ、届出段階で済ませる工事と切替時の工事を分けておくことが重要です。後から用途地域や所有者承諾で行き詰まれば、同じ物件で予定どおり移行できません。
二段階にする費用と、最初から旅館業を目指す費用の比べ方は次の記事にまとめています。
最初に確認する物件・運営の条件

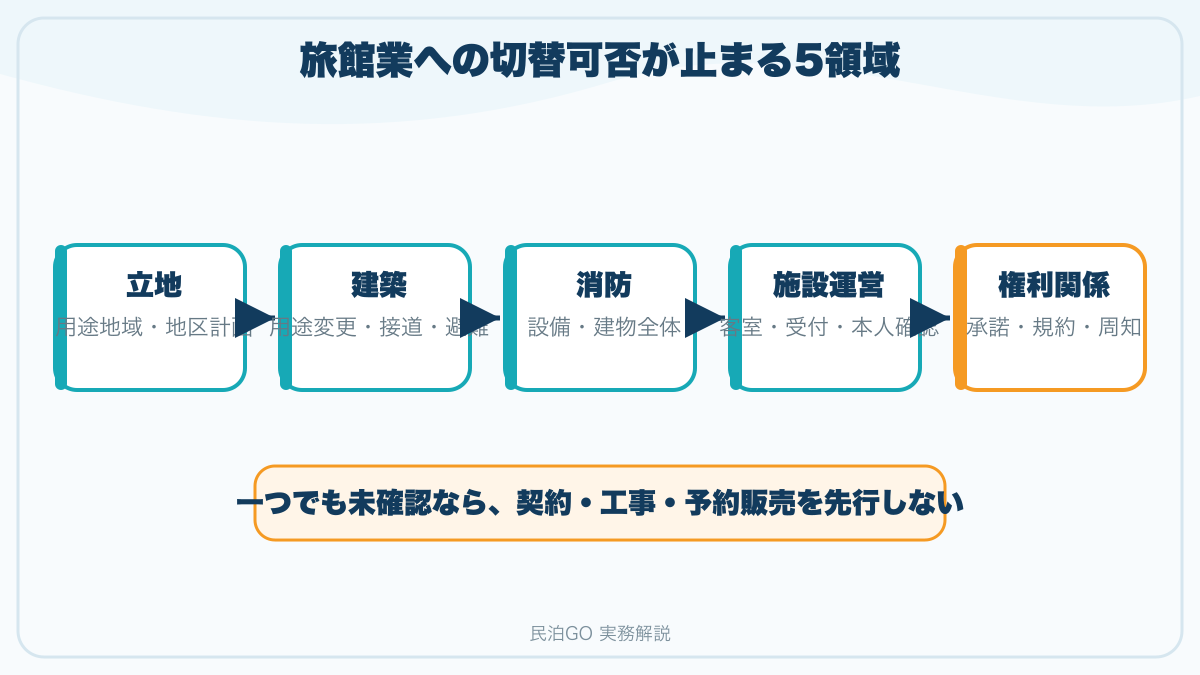

切替の可否は、立地、建築、消防、施設・運営、権利関係という5つの領域のどこかで止まります。本章では建物と運営に関わる4領域と、自治体独自の手続を扱い、5領域目の権利関係(所有者承諾・管理規約)は次の章で説明します。
前の領域で条件を満たせなければ、後の領域を詰めても結論は変わりません。ここでは、それぞれが切替の可否と費用へどう影響するかに絞って説明します。

用途地域・地区計画・建物用途
最初の分かれ目は、その住所で旅館業の施設を建てられる用途地域かどうかです。ここで対象外であれば、建物側をいくら改修しても切替の見込みは立ちません。
地区計画や地域の条例で、別の制限が加わっている場合もあります。「住居系だから不可」「商業系だから可能」と一律に決めつけず、自治体の都市計画情報と建築指導の担当部署で確定させてください。
用途地域そのものの読み方と、制度ごとの扱いの違いは次の記事にまとめています。
建築基準法上の用途変更、接道、避難及び既存建物の適法性
次に、その建物が現在どの用途で建てられているかを確認します。住宅として建てられた建物を宿泊施設として使う場合、建築基準法上の用途変更の要否が論点になり、設計と工事の範囲、つまり費用と期間の大部分がここで決まります。
要否や必要な手続は、建物の規模、構造、既存の確認申請の内容によって変わります。物件広告や登記の記載だけでは判断できないため、図面と建築確認関係資料を先に集めてください。
用途変更を伴う場合、避難経路や接道の条件が確認項目に加わることもあります。どこまで求められるかは建物ごとに異なるため、建築指導の担当部署と設計者への事前相談で切り分けます。
古い建物では、増築や改装の履歴が図面に反映されていないことがあります。検査済証が見当たらない場合は適法性の確認から始めるため、調査の工程が延びやすい部分です。
消防設備と建物全体の扱い
宿泊施設として使う場合、必要な消防用設備等は住宅としての利用時と異なることがあります。必要な設備は、建物の規模、構造、階数、用途の区分などによって決まります。
集合住宅の一室を切り替える場合は、その住戸だけでなく建物全体の扱いが論点になることがあります。専有部分の工事で完結するとは限らないため、所有者や管理組合との調整が必要になる場面もあります。
一般的な物件情報だけで、設置すべき設備や費用を断定することはできません。所轄の消防署への事前相談と、消防設備業者による現地確認を経て確定させます。
客室、玄関帳場、本人確認、鍵及び駆け付け等の施設・運営基準
旅館業では、客室や設備、宿泊者の本人確認の方法について基準があり、自治体の条例や取扱いによって具体的な内容が変わります。玄関帳場(フロント)を設けるか、代替する設備で対応できるかは、施設条件と自治体の判断によります。
無人運営や省人化を前提にする計画では、この部分の確認が特に重要です。設備の仕様や鍵の受渡し方法が後から変わると、内装工事のやり直しにつながります。
緊急時の駆け付けなど運営体制の要件は、住宅宿泊事業の管理業務のルールとは別に確認します。体制の前提が変わると、人件費や委託費に影響し、委託先が満たせるかどうかも委託契約前の確認事項になります。
近隣周知と自治体独自ルール
近隣への周知や説明が求められる場合、その方法と時期が工程に影響します。施設名称や運営体制が固まっていない段階でどこまで進められるかは、自治体によって扱いが分かれます。
当事務所が2026年に扱った案件では、周知の進め方について、施設名称が未定でも仮称で足りるとの個別の確認が得られた例があります。これは一件ごとの確認結果であり、他の自治体や他の物件で同じ扱いになるとは限りません。
周知の要件、標識、事前協議の有無は、事前相談の段階で確かめておくと工程を組みやすくなります。
所有者承諾・管理規約は旅館業の範囲で確認する
賃貸物件や区分所有建物では、建物側の条件を満たしても、権利関係で止まることがあります。承諾と規約は、設計や工事より前に確定させる項目です。
住宅宿泊事業への承諾だけでは足りない場合がある
住宅宿泊事業のために得た所有者の承諾は、住宅宿泊事業を対象としたものです。旅館業として営業することまで含まれているとは限りません。
当事務所が扱った切替案件でも、住宅宿泊事業についての承諾は得ていたものの、旅館業まで対象に含まれていませんでした。よくある判断は「一度承諾をもらっているので、制度が変わっても同じ扱いで進められる」というものです。
見落としていたのは、承諾書に書かれた事業の範囲でした。この案件では、切替の段階で所有者側との追加交渉が必要になり、承諾が確定するまでに約1か月を要しています。最終的には承諾を得られましたが、交渉が長引けば工事や申請の着手時期がその分後ろへずれます。
回避するには、切替を検討し始めた時点で、現在の承諾書と賃貸借契約の使用目的を読み直し、旅館業を対象とする承諾を別に取得する前提で工程を組むことです。相談の時期としては、設計や工事の見積を取る前が適しています。
自治体所定様式と記載事項を先に確認する
承諾書は、自治体によって所定の様式や記載事項が定められている場合があります。先に独自の書式で取得すると、記載が足りずに取り直しになることがあります。
そのため、所有者へ依頼する前に、申請先の手引きで様式と必要な記載事項を確認してください。区分所有建物では、管理規約の用途に関する定めや、宿泊営業の可否についての記載も併せて確認します。
管理組合の手続が必要な場合、総会の開催時期によって数か月単位で工程が動くことがあります。規約の確認は、建物調査と同時に始めるほうが安全です。
設計・工事・予約販売より前に承諾を確定する
承諾が確定していない段階で工事を発注すると、承諾を得られなかったときに投資が回収できません。次年度の予約販売も同様で、許可の前提が崩れると調整の負担が大きくなります。
工事前に確認しておく資料は次のとおりです。
- 賃貸借契約書の使用目的、転貸の可否、契約期間と更新時期
- 現在の所有者承諾書に記載された対象事業の範囲
- 申請先の自治体が定める承諾書の様式と記載事項
- 区分所有建物の管理規約、使用細則、必要な管理組合の手続
- 建物の図面、建築確認関係資料、検査済証の有無
- 現在の住宅宿泊事業の届出番号と届出内容
費用と期間は何で決まるか
切替の費用と期間に、全国一律の標準はありません。同じ間取りでも、建物の適法性、必要な工事、自治体の手続によって大きく変わります。ここでは、見積を取る前に押さえる構成要素を示します。
調査・設計・工事の範囲
最も差が出るのは、調査、設計、工事の範囲です。用途変更が必要かどうか、既存建物の適法性を確認する作業が入るかどうかで、設計費と工期が変わります。
図面や検査済証がそろっていない場合は、現況の実測や資料の復元から始めます。この作業は工事に入る前の工程であり、着工時期そのものを後ろへ動かします。
所有者承諾・管理規約・近隣周知に要する工程
承諾交渉、管理組合の手続、近隣への周知は、金額よりも期間に影響します。相手方の意思決定や会議の開催時期に左右されるため、自社の都合だけでは短縮できません。
これらは建物工事と並行して進められる部分もありますが、承諾が前提となる工程は分けて管理します。工程表では、工事のレーンと承諾・周知のレーンを別にすると、遅延の影響が見えやすくなります。
旅館業許可申請と検査
許可申請では、事前相談、書類の作成、申請、現地の検査という段階を経ます。各段階でどの程度の期間を要するかは、自治体の運用と申請の混み具合によって変わります。
書類の不足や図面と現況の不一致があると、検査の日程が後ろへずれます。事前相談の段階で、必要書類の一覧と検査の時期を確認しておいてください。
許可前の予約制限と空室・賃料等の事業影響
見落とされやすいのが、工事から許可までの間に発生する費用です。この期間は旅館業として販売できず、住宅宿泊事業としての営業も工事期間中は止まります。
その間も賃料や借入の返済、管理費は発生します。切替の判断では、工事費と申請費用だけでなく、営業できない期間の負担を計算に入れてください。
費用と期間を左右する要素は、どこで確定するかと併せて整理すると、見積の取り方が決まります。
- 建物の適法性と資料の有無:手元の図面、建築確認関係資料、検査済証の有無から出発します
- 用途変更と工事の範囲:建築指導の担当部署と設計者への事前相談で切り分けます
- 消防設備の要否と建物全体の扱い:所轄の消防署への事前相談と、消防設備業者の現地確認で決まります
- 施設・運営基準への対応:申請先の手引きと事前相談で、玄関帳場や本人確認の方法を詰めます
- 承諾・規約・周知の交渉期間:所有者、管理組合、自治体の周知ルールに依存し、自社では短縮できません
- 自治体の事前相談・審査・検査の運用:必要書類と検査時期は申請先ごとに異なります
- 営業できない期間の固定費:賃貸借契約と返済計画から、工事中の負担額を先に出します
金額は、図面をもとにした個別の見積で確定させます。当事務所でも、期間や費用の見通しは建築士や消防設備業者の確認を経てからお伝えしており、許可の取得、工事費、開業時期を保証するものではありません。
工事や予約販売の前に、どこで止まる可能性があるかを整理しておくと、投資判断の順序を組み直せます。
同じ住戸を住宅宿泊事業から旅館業へ切り替えた実務事例
ここでは、当事務所が扱った切替案件を、自治体、顧客、物件が特定できない形で紹介します。承諾の論点は前章のとおりで、この章では工程の管理方法と、消防についての適用限界を中心に述べます。条件が異なれば結論も工程も変わるため、期間や工事の有無をそのまま当てはめないでください。
旅館業へ切り替えられる可能性を先に確認していた
近隣商業地域にあるアパートの一室で、まず需要を早く確かめるために住宅宿泊事業を先行させた案件です。この案件の要点は、住宅宿泊事業を始める前の段階で、同じ物件を将来旅館業へ切り替えられる可能性を確認していたことにあります。
そのうえで、建築基準法および消防法令へ適合させる工事を実施しました。需要が確認できた段階で、建物側の前提を作り直す必要がなかったため、切替の判断を短い検討で進められています。
反対に、この確認をしていない物件では、需要が伸びた時点で立地や建物の条件に当たり、切替そのものが進まないことがあります。住宅宿泊事業を始める前に将来の選択肢を調べておくことが、この事例の再現できる部分です。
すでに運営中の場合は、この事前確認に相当する作業を、工事の発注前の物件診断としてこの段階でまとめて行います。用途地域、図面と建築確認関係資料、現在の承諾書と賃貸借契約の使用目的を並べるところから着手できます。
申請準備、許可及び承諾交渉を別の工程として管理した
この案件では、工程を分けて管理しました。許可申請の準備に約2か月、申請から許可の取得まで約1か月を要し、旅館業についての所有者承諾の交渉には別に約1か月かかっています。
これらは、この案件でそれぞれの工程に要した期間です。単純に合計して一般的な切替期間とせず、所有者承諾の取得時期も含めて個別に工程を組みます。工事の発注が残る案件では、前章のとおり、承諾の見通しを発注前に固めてから設計・工事へ進みます。
単純に足し算をして全体期間とするのではなく、並行できる作業と、前の工程が終わらなければ進めない作業を分けて計画してください。
適用限界:約2か月、約1か月、約1か月という期間は、この一案件の実績です。標準期間ではなく、合計期間を保証するものでもありません。建物条件、工事の範囲、承諾交渉の相手方、自治体の運用によって、どの工程も長短します。
本件では追加消防工事がなかったが、別物件へ一般化しない
この案件では、切替の前後で適用される消防基準が変わらず、追加の消防工事は発生しませんでした。前述のとおり、住宅宿泊事業の開始時点で建物側の適合工事を終えていたことが背景にあります。
これは、旅館業へ切り替えれば消防工事が不要になるという意味ではありません。建物の規模、構造、階数、他の入居用途との関係によって、必要な設備は変わります。
自分の物件で追加工事が生じるかどうかは、所轄の消防署への事前相談と現地確認で判断してください。
超過対応と旅館業切替を混同しない
内部の管理上、この案件は営業日数の超過を疑った時点で対応を始めた案件と同じものです。当時は、まず予約を止めて実績を再集計し、事実経過と改善方針を行政へ説明しました。旅館業への移行は、その後に将来の事業方式として選んだ流れです。
つまり、旅館業の許可は過去の超過を清算する手段ではありません。誠実に説明すれば処分を免れる、許可を取れば過去の営業が帳消しになる、という一般則も成り立ちません。
超過が疑われる場合の初動は、切替の検討と分けて進めてください。
住宅宿泊事業から旅館業へ切り替える流れ
実務では、次の順序で進めると手戻りが少なくなります。前の段階で結論が出て、切替を見送る判断になることもあります。
最後の段階は、必ず自治体へ確認してください。旅館業の許可を取得したことで住宅宿泊事業の届出が自動的に廃止されるわけではなく、同じ物件で両制度を同時に運用できるという意味でもありません。廃業届の時期と方法は、切替計画に合わせて届出先へ確認する事項として扱います。
既存予約と営業の切替で注意すること
切替の工程で最も影響が出やすいのが、すでに受け付けている予約と、販売開始日の設定です。ここは制度の理解と販売の実務が交差する部分です。
許可取得前の宿泊を旅館業として扱わない
許可が下りる前の宿泊は、旅館業としての営業ではありません。工事の完了や検査の見込みを理由に、許可前の日程を旅館業として販売しないでください。
住宅宿泊事業として営業する日は、届出に基づく営業として、日数の上限と条例の制限の中で管理します。制度の境目は、許可の日で切り分けます。
工事・検査・許可の不確実性を販売開始日へ織り込む
工事の遅れ、検査での指摘、書類の補正はいずれも起こり得ます。販売開始日を許可の見込み日ぎりぎりに置くと、遅れがそのまま予約の取消しにつながります。
販売開始日には余裕を持たせ、遅延が生じた場合にどこまで日程を動かせるかを、販売チャネルごとに決めておいてください。
なお、すでに受け付けている予約の契約上の扱い、取消しの可否、補償の要否は、OTAの規約と利用契約に基づく判断です。争いになり得る場面では、弁護士等へ確認する領域として区分してください。
住宅宿泊事業の残日数、定期報告及び廃業日を管理する
切替の年は、住宅宿泊事業としての営業日数、定期報告、廃業の時期が同じ年度に重なります。工事で営業を止めた期間も含め、実績を日付単位で記録しておいてください。
廃業の届出をした後も、その年度に行った住宅宿泊事業についての報告が必要になる場合があります。報告の要否と提出時期は、届出先へ確認します。
予約サイトの掲載と許認可情報を切り替える
旅館業として営業する日が決まったら、予約サイトに表示する許認可情報、定員、営業条件を実際の許可内容に合わせて更新します。予約サイト側の確認や変更手順もあるため、番号や営業日数の設定を変えるだけで済むとは限りません。
住宅宿泊事業として受けた予約、工事で受け入れられない期間、旅館業として受ける予約を分け、二重販売や許可取得前の受け入れを避けてください。
旅館業へ切り替えられない場合の選択肢
調査の結果、旅館業の許可を見込めない物件もあります。その場合は、次の順で代替案を検討します。
住宅宿泊事業を条例の範囲内で続ける
営業可能日の範囲で採算が合うのであれば、住宅宿泊事業を続ける判断が合理的です。単価や稼働率、運営費の見直しで収支が改善しないかを先に試算します。
制度を変えなくても、販売価格の設定や最低宿泊日数の見直しで収益が変わる場合があります。工事を伴わない改善から検討してください。
民泊+マンスリー賃貸を個別に設計する
営業できない期間を、マンスリー賃貸などの賃貸借で活用する方法もあります。これは宿泊できる日数を増やす制度ではなく、同じ住戸を別の契約形態で使う運用です。
1か月以上の利用であれば自動的に賃貸になるわけではありません。契約の形式、募集の方法、鍵や清掃の扱いを含めた実態で判断されるため、契約と募集を分けて設計する必要があります。
別物件又は対象地域で別制度を検討する
現在の物件で見込みが立たないのであれば、旅館業の要件を満たしやすい物件へ移すという選択肢があります。国家戦略特区の特区民泊は対象地域が限られた別制度で、区域や独自の要件を個別に確認します。
事業全体で営業日数を増やしたい場合は、同じ物件にこだわらず、物件ごとに制度を判断するほうが早いことがあります。
採算が成立しなければ追加投資を止める
調査を進めるほど、投じた費用を回収したくなります。しかし、工事費と営業できない期間の負担を入れても採算が合わないのであれば、追加投資を止める判断が損失を小さくします。
判断の材料は、営業可能日、単価、稼働率、運営費、初期費用、開業までの期間です。年間の営業計画としてどう組むかは、営業日数の配分を扱う記事も参考にしてください。
まとめ|工事・契約更新・次年度予約の前に切替可否を確認する
- 住宅宿泊事業から旅館業への切替は変更届ではなく、同じ物件でも旅館業の新規許可として確認します
- 上乗せ条例が厳しくても旅館業が有利とは限らず、用途地域、建築、消防、施設・運営の要件を別に満たす必要があります
- 旅館業の許可は、過去の営業日数の超過を遡って解消するものではありません
- 住宅宿泊事業の所有者承諾が旅館業まで対象としているとは限らず、様式と記載事項は申請先で確認します
- 費用と期間は、建物の適法性、工事範囲、承諾交渉、自治体の手続、営業できない期間の固定費で決まります
- 許可前の日程を旅館業として販売せず、廃業の時期と方法は届出先へ確認します
判断の時期は、工事の発注、契約の更新、次年度の予約販売より前です。この順序を守れば、切替が成立しない場合でも別の選択肢を残せます。
無料物件チェックで整理できること
現在運営中の物件について、次の内容を整理してお伝えします。
- 旅館業として調査を進める順序と、最初に当たる可能性が高い論点
- 自治体のどの窓口へ、どの順で相談するか
- 所有者承諾と管理規約について、切替前に確認する範囲
- 設計や工事を発注する前に、いったん止めて確認すべきポイント
- 承諾、工事、申請、既存予約、廃業確認を並べた想定工程
お手元にあれば確認がスムーズな資料は、次のとおりです。
- 物件の所在地
- 間取り図や図面
- 賃貸借契約書と所有者の承諾書
- 管理規約
- 建築確認関係資料と消防関係の資料
- 住宅宿泊事業の届出番号
- 切替を希望する時期
資料がそろっていなくても、所在地と現在分かる状況だけで初回のご相談は可能です。不足資料の取得方法もあわせてご案内します。
なお、無料物件チェックは許可の取得、工事費、売上、開業時期を保証するものではありません。最終的な可否と手続は、物件条件と自治体ごとの個別判断によります。
その物件で民泊できますか?
行政書士による無料物件診断で不安をゼロに
